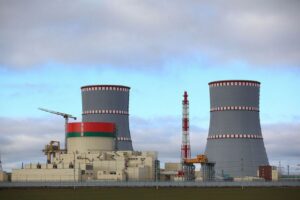

«Расатам» плануе фізічны пуск БелАЭС «у пачатку жніўня». Пра гэта 16 ліпеня сказаў у сваім звароце да супрацоўнікаў атамнай галіны кіраўнік карпарацыі Аляксей Ліхачоў.
— З галоўных навін на замежных будоўлях адзначу Беларусь, дзе актыўна працуем над атрыманнем дазволу на правядзенне фізічнага пуску. Разлічваем, што ён адбудзецца ў пачатку жніўня, — паведаміў Ліхачоў.
Днём раней міністр энергетыкі Віктар Каранкевіч на просьбу БелаПАН пацвердзіць абвешчаныя планы здзейсніць фізічны пуск першага энергаблока БелАЭС ў жніўні сказаў: «Давайце не будзем спяшацца», піша «Радыё С**бода». «На першым месцы стаяла і стаіць бяспека, таму ўсе работы, якія праводзяцца, праводзяцца ў строгай адпаведнасці з тэхнічнымі і тэхналагічнымі праграмамі», — дадаў ён.
У канцы чэрвеня пасол Беларусі ў Расіі Уладзімір Сямашка казаў, што ў жніўні толькі мяркуюць прыступіць да загрузцы паліва на першы рэактар.
АЭС і пераносы
Першапачаткова першы энергаблок планавалі запусціць у 2016 годзе. Пазней тэрміны перасоўвалі на лістапад 2018 года. Пасля інцыдэнту з корпусам рэактара для першага энергаблока запуск блока перанеслі на 2019-ы, а пазней на 2020-ы, а другога — на 2021-й.
6 мая 2020 года на Беларускую АЭС прыбыло ядзернае паліва для першага энергаблока. Зараз на станцыі вядуць перадпускавые аперацыі.
У красавіку міністар энэргетыкі Віктар Каранкевіч паведамляў, што фізічны пуск першага энергаблока станцыі намечаны на ліпень 2020 года. 5 чэрвеня Аляксандр Лукашэнка анансаваў увод першага энергаблока «літаральна днямі», але ў Міністэрстве энергетыкі пазней гэтую інфармацыю абверглі, адзначыўшы, што поўную гатоўнасць да фізічнага пуску першага энергаблока Беларускай АЭС плануецца забяспечыць у ліпені. На поўную магутнасць першы энергаблок выйдзе ў лютым 2021, а другі - у траўні 2022 года. Такую інфармацыю нядаўна даваў Уладзімір Сямашка.
БелАЭС у Астраўцы будуецца па расійскім праекце, на будаўніцтва таксама быў выдадзены Расіяй экспартны крэдыт памерам да 10 млрд даляраў.
